平台开发管理:Y+ 项目把年度规划变成原型机

平台不是攒出来的,是立项开发出来的
做产品线的人都有个体感:今年的新品要比去年便宜一点、快一点、好看一点。但"明年的平台长什么样"这件事,如果没有一个正式的项目机制去回答,平台就会退化成上一代产品的修修补补。我们用 Y+ 项目回答它——基于年度产品规划做技术平台策划,验证技术可行性,输出原型机和下一年的 CBB 开发任务。Y+ 是周期代号:Y+1 的 1 月到 6 月策划,Y+2 的 8 月到次年 1 月收尾,恰好压在产品立项之前,让每个新品立项时脚下都有一块现成的平台。
两个角色撑起这个机制:产品经理部发起并验收——汇总各产品线三年规划需求、组织全球统一的年度产品规划、制定内外销 ID 设计需求;平台策划团队总体负责设计及验证——组织各研发部做技术实现,输出原型机方案及验证报告。一个管"为什么做",一个管"做出来可信"。

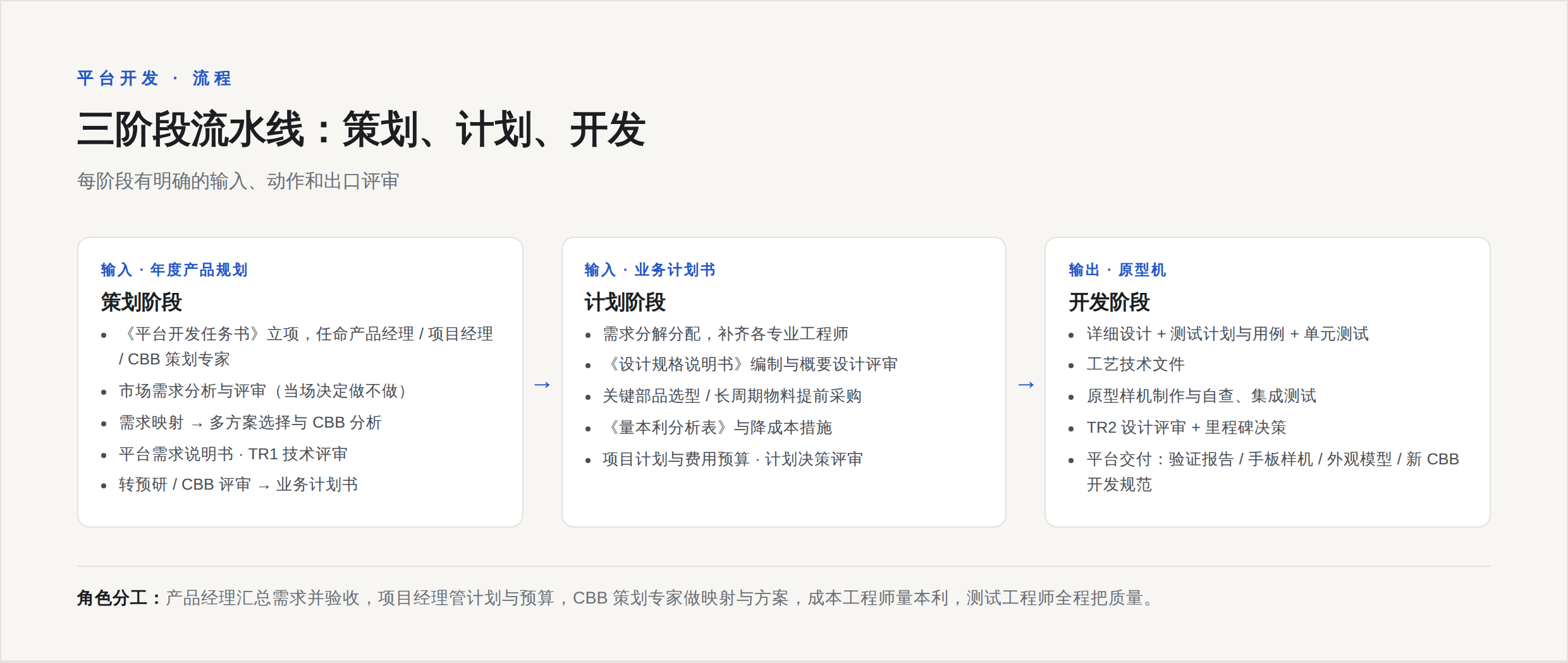

三阶段:策划、计划、开发

策划阶段,输入是年度产品规划。产品经理部据此编制《平台开发任务书》,总经理审批后作为立项输入,同时任命产品经理、项目经理、项目推进主管和 CBB 策划专家。这一阶段做五件事:市场需求分析(竞争分析、需求调研与验证,形成《市场需求说明书》)、市场需求评审(产品与市场委员会审视市场和财务前景,当场决定项目是否继续)、平台需求确定(把客户问题翻译成功能性能需求,输出《需求映射表》)、多方案选择与 CBB 分析(识别可支撑的成熟 CBB 模块和需要预研、新开发或攻关的关键技术)、平台需求评审——出口是 TR1 技术评审,由平台策划团队负责人任评审组长,按里程碑成熟度标准把关。需要预研或新开发的 CBB 在这里转出,进入 CBB 开发流程;阶段收尾是概念决策评审,凭《业务计划书》决定是否进入计划阶段。
计划阶段,输入是业务计划书。项目经理扩充项目团队补齐各专业工程师,CBB 策划专家做需求分解分配,编制《设计规格说明书》,组织各专业概要设计及评审;关键部品选型和潜在供方范围在这一步确认,长周期物料提前启动采购,成本工程师制定《量本利分析表》组织降成本措施。阶段出口是计划决策评审——从市场竞争力、开发计划、财务、资源投入、方案可行性五个维度决策是否进入开发阶段。
开发阶段,交付的是原型机。各专业完成详细设计和内部评审,测试工程师按设计规格制定测试计划、编写测试用例、完成单元测试;工艺设计工程师输出工艺技术文件;然后是原型样机制作与自查、集成测试。最后一步是 TR2 设计评审加里程碑决策——原型机验证报告、手板样机、外观说明书、外观模型、新 CBB 开发规范一并交付,平台正式交接给产品线。

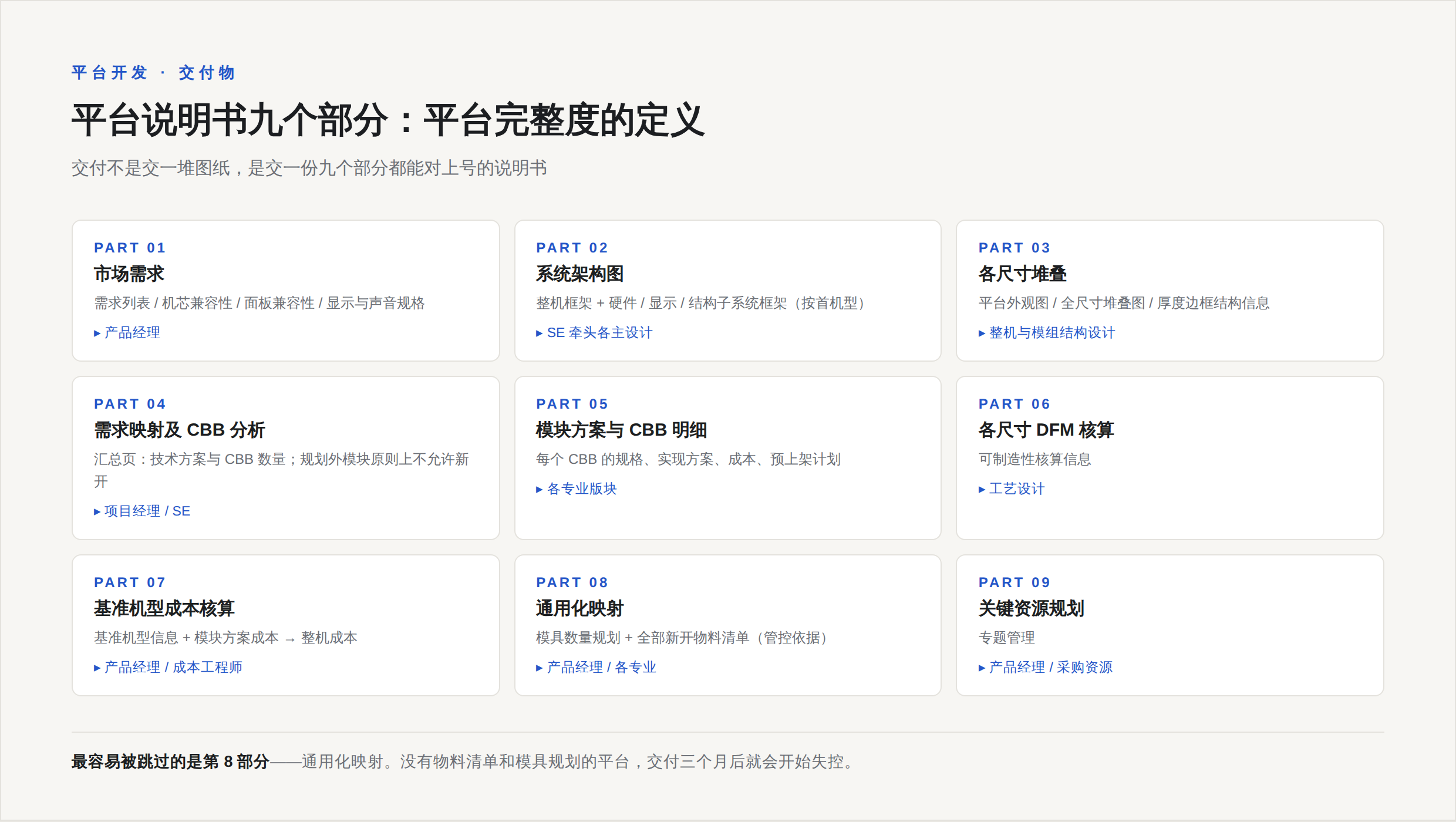

一份说明书,九个部分,平台交付的验收清单

平台交付的载体是《产品平台使用说明书》,模板固定九个部分——这个清单本身就是平台完整度的定义:
- 市场需求:所有市场需求与研发交付放在一起,作为研发方案输出的依据(含需求列表、机芯兼容性、面板兼容性、显示规格、声音规格),责任人是产品经理;
- 整机系统架构图及各子系统架构图:按首机型结合关键需求完成整机框架和硬件、显示、结构子系统框架,责任人是系统工程师牵头各主设计;
- 各尺寸堆叠:平台外观图、全部尺寸整机堆叠图、整机厚度边框等结构信息,结构设计与模组结构设计负责;
- 需求映射及 CBB 分析:汇总页体现平台输出的技术方案和 CBB 数量,CBB 规划要覆盖所有需求,输出后更新到各部门货架,规划外模块原则上不允许新开;
- 各模块方案 / CBB 详细信息:每个 CBB 的规格、实现方案、成本,新开模块注明预上架计划;
- 各尺寸 DFM 核算:工艺设计负责;
- 基准机型成本核算:产品经理给基准机型信息,成本工程师结合模块方案给整机成本;
- 通用化映射——模具与物料:输出模具数量规划和全部新开物料清单,作为后续通用化管控依据;
- 关键资源规划:专题管理,产品经理与采购资源负责。
九个部分里最容易被跳过的是第八部分——通用化映射。但它恰恰是平台价值的收口:没有物料清单和模具规划的平台,交付三个月后就会开始失控。

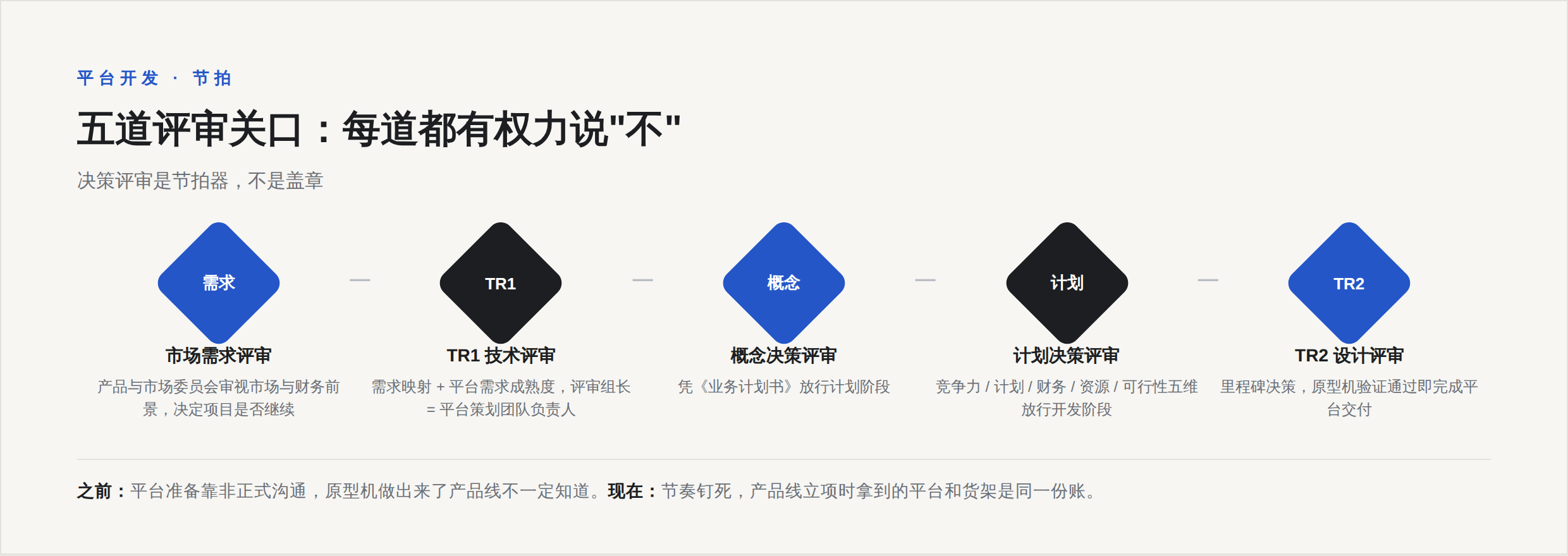

决策评审是节拍器,不是盖章

这套流程真正的骨架不是文档,是五道评审关口:市场需求评审决定做不做,TR1 技术评审确认需求映射和平台需求成熟度,概念决策评审凭业务计划书放行计划阶段,计划决策评审放行开发阶段,TR2 设计评审完成平台交付。每道关口都有明确的产品与市场委员会或技术负责人站台,都有权力让项目停下来。
之前:平台准备靠非正式沟通,谁急谁推动,原型机做出来了产品线不一定知道,CBB 储备和产品需求经常错位一年。现在:Y+ 项目把节奏钉死——上半年策划、下半年开发,CBB 开发任务从多方案选择里产出并导入 CBB 流程,产品线在立项时拿到的平台和货架是同一份账。
踩坑与感触
这套机制跑起来后有两个教训。一是策划阶段最容易压缩的是需求映射——市场压力大的时候总想直接进开发,但需求映射省下的两周,会在开发阶段以返工的方式加倍还回来;后来把《需求映射表》设为 TR1 的硬性输入,跳不过去。二是平台说明书容易变成"交付时写一次、之后没人维护"的死文档,对策是把第四部分(需求映射及 CBB 分析)和货架系统打通,CBB 规划输出直接更新进各部门货架——说明书活着,平台才是活的。
平台开发这件事,本质上是用一个项目给全部产品买保险:平台是攒不出来的,是立项开发出来的;Y+ 不生产产品,它生产明年所有产品的起点。
