STUDIO · SPEC SHEET · UNIT S17
一颗新物料的入职流程:分级、五条门槛、八步审批


先分级,再定审批高度
在品类管理岗上,我每周都要回答同一个问题:这颗新物料,能不能引?回答慢了拖研发进度,回答松了物料库失控。后来我们把答案做成了一套机制——先分级,再定审批高度,一颗料该找谁批,级数说了算。

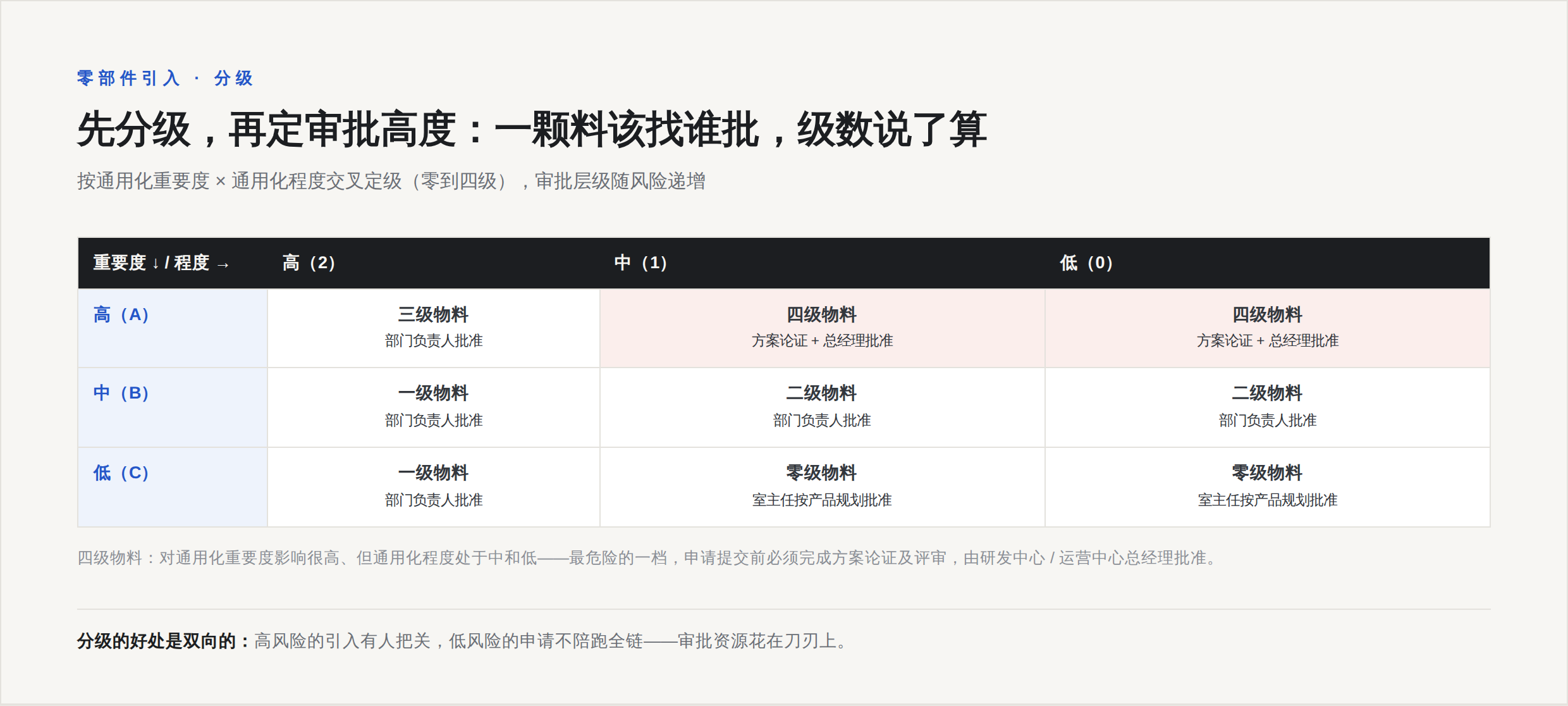

分级看两个维度:通用化重要度(这颗料对通用化体系影响多大,分高、中、低三档)和通用化程度(这颗料的可复用性怎么样,也分高、中、低)。两个维度交叉,得到零到四级:
- 四级物料:对通用化重要度影响很高,但通用化程度处于中和低——最危险的一档,需要严格评估,申请提交前就要完成方案论证及评审,由研发中心或运营中心总经理批准;
- 三级物料:重要度高、通用化程度也高,是鼓励的方向,经研发部门负责人批准;
- 二级、一级物料:重要度居中或偏低,经研发部门负责人批准;
- 零级物料:对通用化影响很小,研发专业室主任根据产品规划批准即可。
同一套流程,审批高度差了三级。好处是双向的:高风险的引入有人把关,低风险的申请不浪费时间——分级不是增加审批,是把审批花在刀刃上。
五条引入条件:不是"想要"就能引

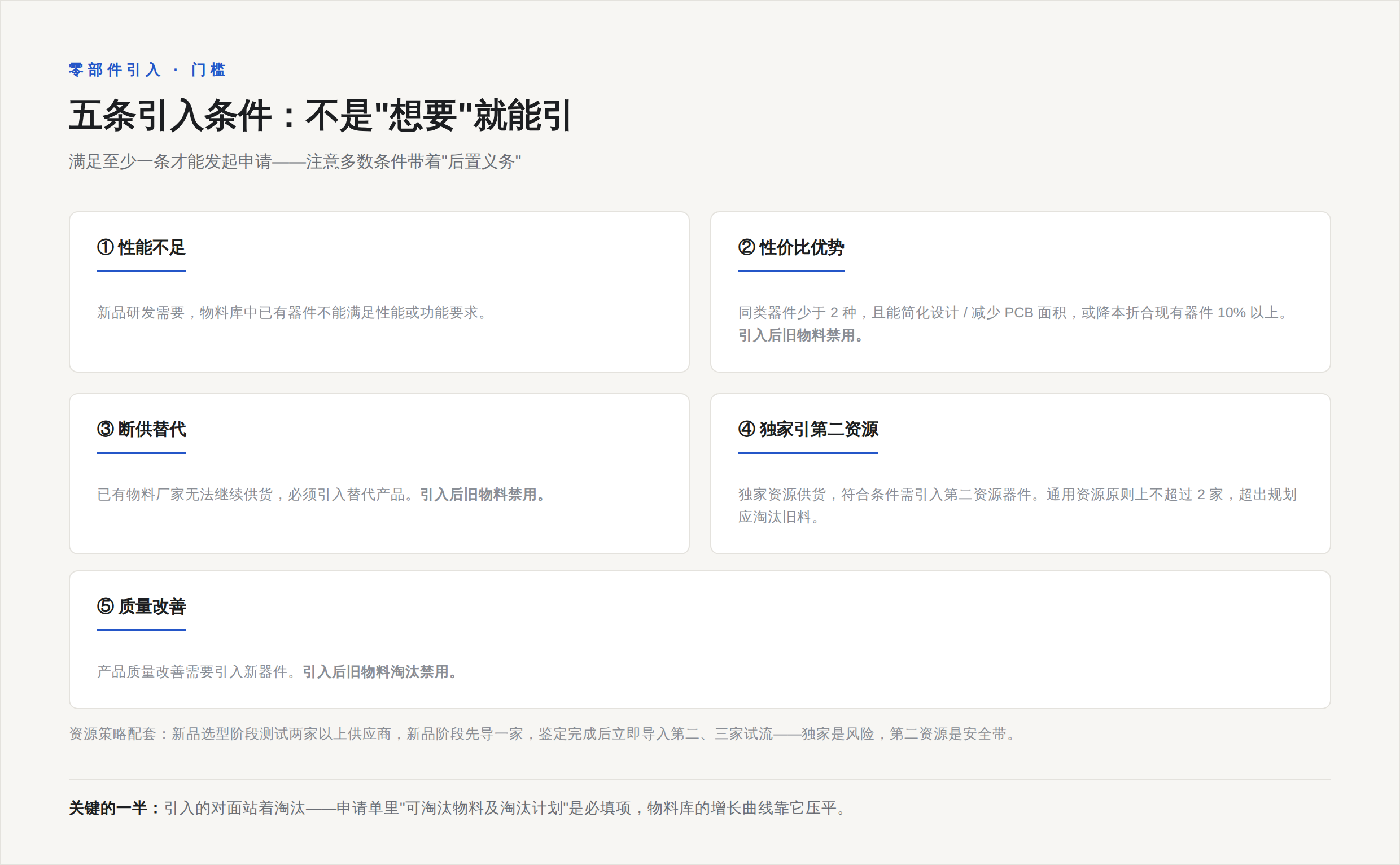

分级解决"谁来批",引入条件解决"凭什么批"。一颗新物料要进门,必须满足五个条件里的至少一条:
- 新品研发需要,物料库中已有器件不能满足性能或功能要求;
- 新器件有明显性价比优势,且物料库中同类器件少于 2 种——比如旧器件的换代产品能提高电路稳定性、简化设计或减少 PCB 面积,或者有显著价格优势、能降低系统成本折合现有器件 10% 以上;
- 已有物料厂家无法继续供货,必须引入替代产品;
- 独家资源供货,符合条件需要引入第二资源器件;
- 产品质量改善需要引入新器件。
细看会发现多数条件带着"后置义务":因为换代而引入的,引入后旧物料要禁用;因为断供而替代的,旧物料同样禁用;通用资源原则上不超过 2 家,超出规划数量就应把旧物料淘汰。引入的对面站着淘汰,这是这套条件里最容易被忽略、也最要紧的一半。另一条配套规则是资源策略:新品选型阶段在不影响进度的前提下测试两家以上供应商,新品阶段先导一家,鉴定完成后立即导入第二、三家试流——独家是风险,第二资源是安全带。

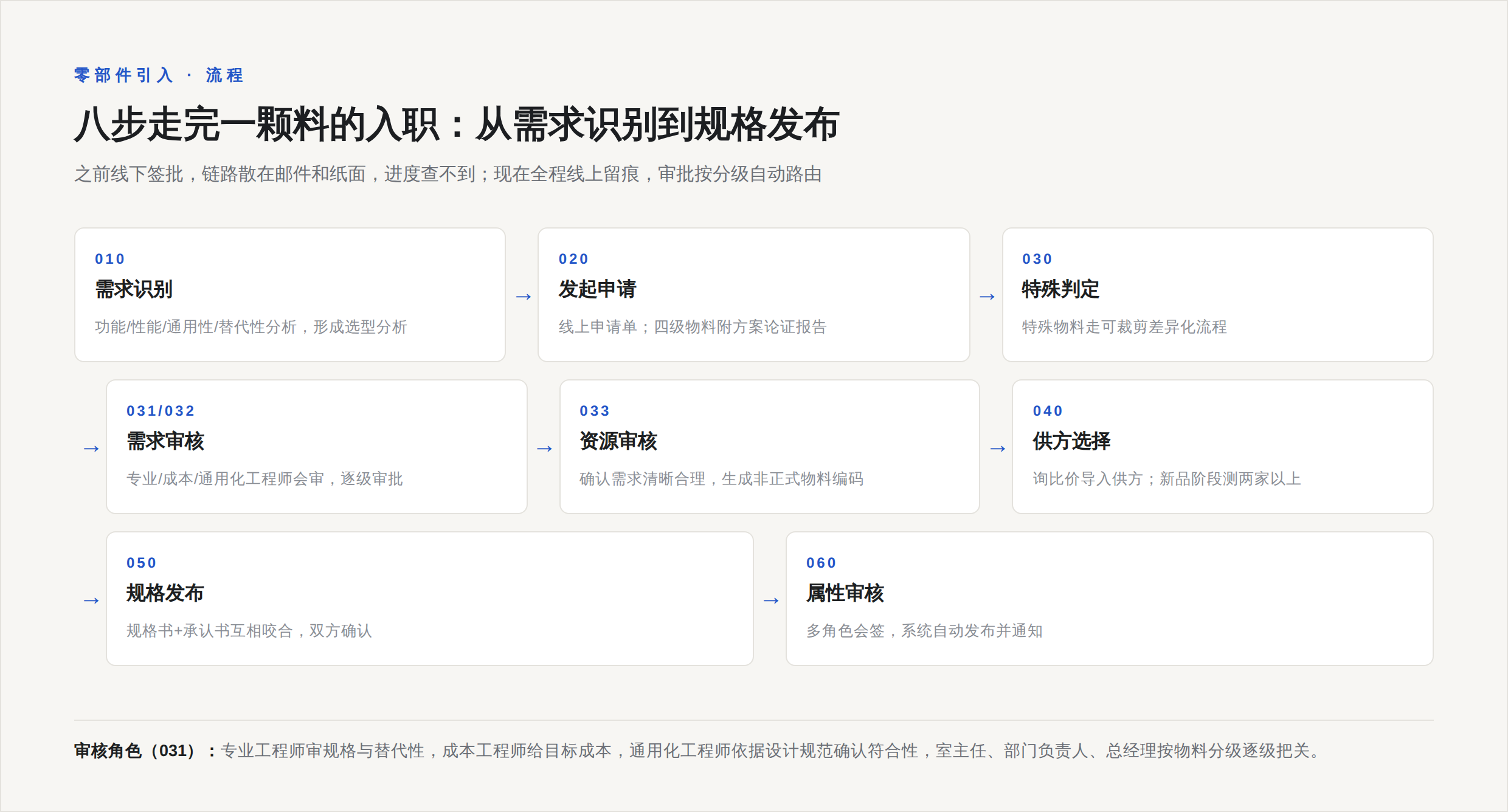

八步走完一颗料的入职

一颗新物料的"入职流程"一共八步,全部在线上完成。
之前:申请靠线下签批,一颗料的审批链路散在邮件和纸面单据里,进度查不到、责任说不清,通用化审查常常形同虚设。现在:从需求识别开始就进系统——研发工程师根据产品或 CBB 开发需求识别新零部件,做功能、性能、通用性和替代性分析,形成物料规格需求及选型分析;然后发起线上申请单,四级物料还要把已完成评审的方案论证报告作为附件上传。系统按物料分级自动路由审批链:需求审核环节,专业工程师审规格和替代性,成本工程师给成本分析和目标成本,通用化工程师依据设计规范确认符合性,室主任和部门负责人逐级把关;特殊物料走可裁剪的差异化流程。资源审核通过后,资源工程师在采购系统维护需求、组织询比价和供方导入;最后是规格发布——技术规格书由研发工程师编制,承认书由供应商按模板拟制,双方内容互相咬合,多角色会签后系统自动发布并通知相关人员。

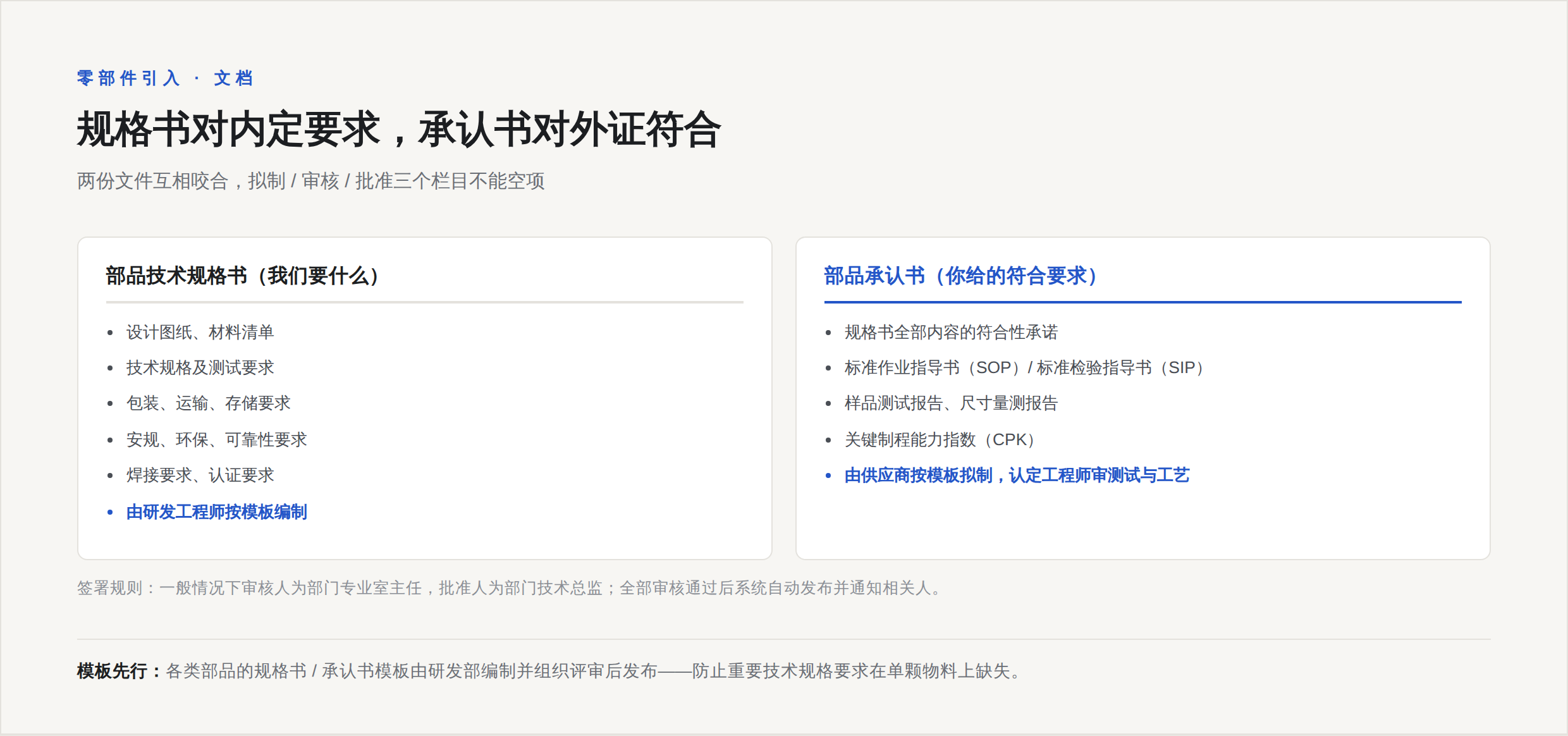

规格书和承认书是这套流程里最容易被低估的两个文件。规格书说明"我们要什么":设计图纸、材料清单、技术规格及测试要求、包装运输存储、安规、环保、可靠性、焊接、认证;承认书证明"你给的符合要求":除规格书全部内容外,还要有标准作业指导书、标准检验指导书、样品测试报告、尺寸量测报告和关键制程能力指数。两份文件必须有拟制、审核、批准三个栏目且不能空项——一般情况下审核人是部门专业室主任,批准人是技术总监。认定工程师的职责是审测试和承认内容是否全面达到标准要求,包装和焊接工艺是否满足要求。

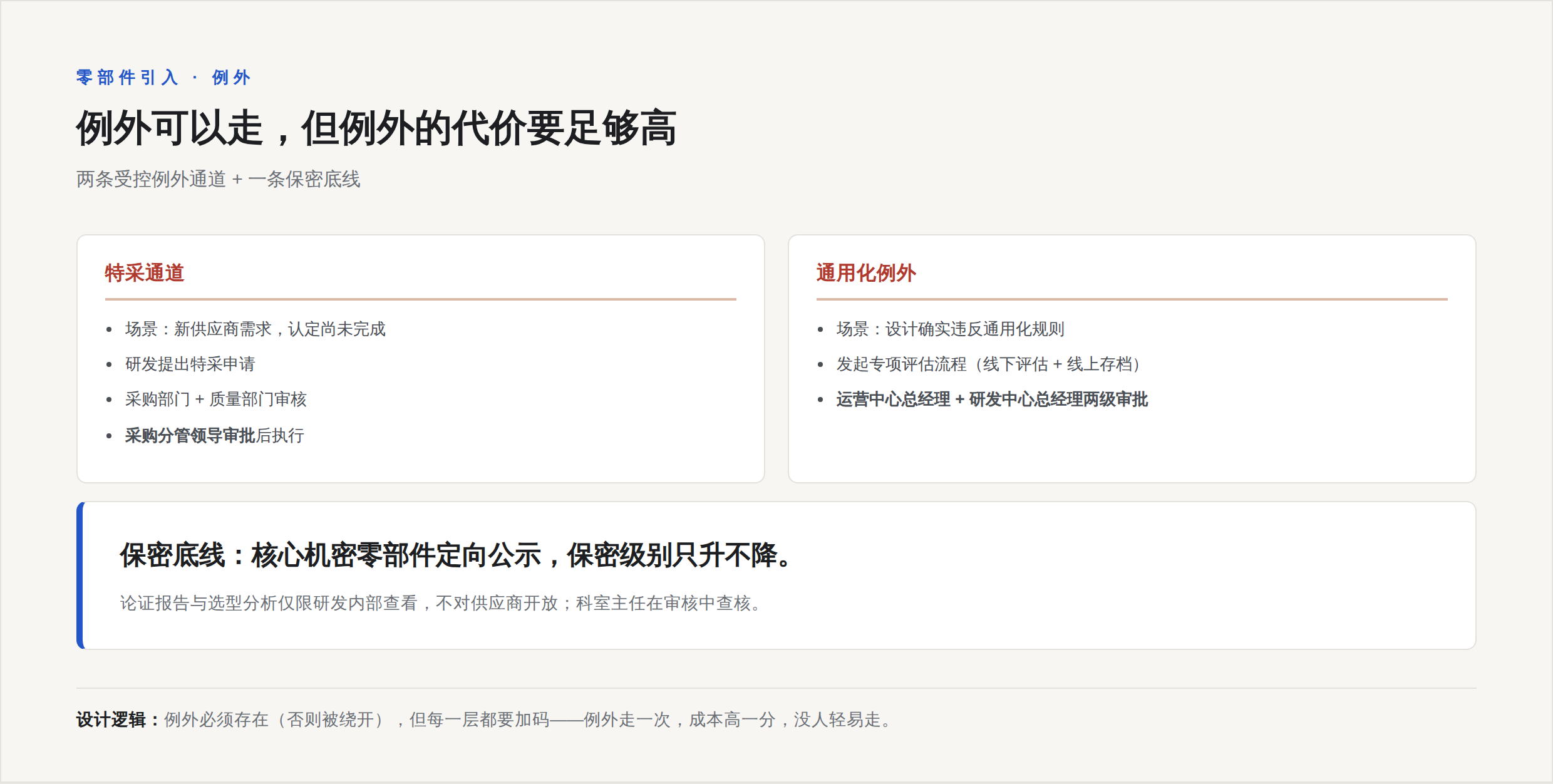

两条例外通道与保密底线

流程要严肃,但要给例外留出受控的口子。一条是特采:新供应商需求未完成认定之前,由研发提出特采申请,经采购和质量部门审核、采购分管领导审批后执行;另一条是通用化例外:设计确实违反通用化规则的,发起专项评估流程,必须经运营中心总经理和研发中心总经理两级审批,并在申请单中存档——例外可以有,但例外的代价要足够高,高到没人轻易走。
保密是另一条底线。涉及产品技术规划、关键工艺技术、全新外观的核心机密零部件,申请时设置保密级别、定向对合作供应商公示;保密级别只能上调不能下调,论证报告和选型分析仅限研发内部查看,不对供应商开放。
踩坑与感触
这套机制运行下来,最大的教训有两个。一是"审批链长了不等于风险低了":最初所有物料一视同仁走全流程,四级物料没人深审、零级物料陪跑全链,分级之后才各自归位。二是"引入条件里最值钱的是淘汰计划":早期申请单里可淘汰物料一栏常常空着,后来把它变成必填并进入审批意见,物料库的增长曲线才开始变平。
如果只用一句话概括这套机制:新物料的大门要有门槛,旧物料的退场要有时刻表;门槛拦住的是随意,时刻表治的是只进不出。
